路基声屏障工程基础施工顺序

路基声屏障工程基础施工顺序:

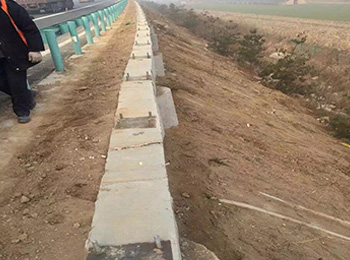

找平放样→人工挖孔→支模浇筑第一节护壁→挖第二节桩孔→支模浇筑第二节护壁→循环至设计深度→桩底扩孔→清孔、验孔→浇筑封底砼→吊放钢筋笼→验筋→浇灌砼→养护

声屏障施工要点及技术要求

1.安装之前做好施工基础面的检查工作

声屏障一般安装在道路两侧,施工基础面一般为混凝土,需要在混凝土上安装相应的立柱和隔离板,都有一定的负重要求,所以安装之前务必做好基础面的检查工作。重点检查混凝土的强度是否达到要求,混凝土基石周边是否已经夯实,在混凝土预先处理的螺栓和螺母是否符合技术要求,是否符合施工需要的间距要求。

2.做好基础面的清理和初步安装

用施工工具对基础面的螺栓进行清理,清理掉预埋时粘上的混凝土,确保安装时与螺母紧密连接。同时如果螺栓有变形、弯曲等情况,需提前进行修正。清理完成后,进行螺母的安装,过程比较简单,但是需要注意用工程水平尺做好几个螺母的调平处理,确保以后安装立柱时在一个水平位置,受力均匀。

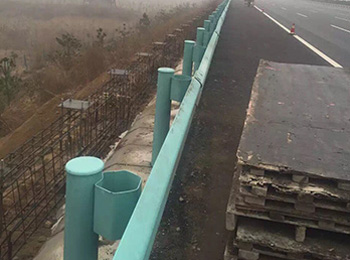

3.钢立柱安装施工

a.用QY8型起重机将钢立柱安装定位于预埋件螺栓上,平均拧紧螺栓上的螺母。之后调整钢立柱的水平和竖直度,有技术人员验核。最后将调整好的钢立柱在地脚螺栓上多加一个螺母,以保证连接件的稳定。

b.立柱底板与地脚螺栓安装固定时,底板与混凝土结构面的接触面积应大于70%,且边缘最大见隙不应大于0.8mm。

4.金属声屏障板安装施工

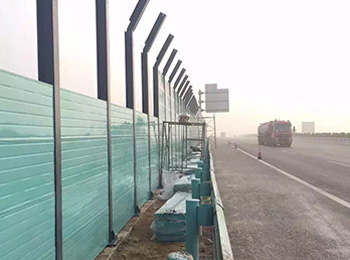

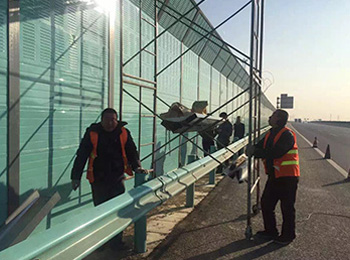

安装金属吸隔声板对正板材槽口后,从钢立柱顶端插入,并对板间缝隙进行调整,从背面安装固定角钢,钢垫片与钢立柱翼缘接触一侧应贴有热塑弹性体胶条。金属吸隔声板安装完成后,用U型顶盖板罩住钢立柱顶部,用自攻钉锚固顶盖板。对可能出现的异型预埋件(避让交通标志基础、涵洞设施等)要进行现场放样,根据实测的位置调整,加工异型钢立柱、板材,并使之符合设计要求。上部构件安装完毕后,用M5砂浆密封地梁、法兰盘与板材之间的缝隙。最后,对板材进行整体清洁。

5.后续清洗恢复

对施工便道进行恢复。为施工方便,减少人员长途流动,所以开工前对部分栏栅进行查处留作施工便道,声屏障工程施工完成后,重新安装被拆除的栏栅,并提交监理工程师进行恢复验收。
